【保供電保安全】我院后勤部門開展配電設備大保養行動
配電設備按規定開展檢測試驗工作,是防患于未然,保證電力系統安全運行的重要措施之一。從立夏起,我院即將迎來夏季用電高峰期,配電設備負擔加重。為了及時發現運行中配電設備的絕緣隱患,預防發生事故或設備損壞,4月21日我院對配電設備進行了預防性試驗檢測。

后勤保障部前期與檢修公司多次緊密對接,制定了詳細的分階段檢測檢修的方案。分管副院長王明標專門召開協調會議,強調了檢測試驗工作的重要性。電工組詳細講述了檢測試驗工作實施方案的具體流程和檢測試驗工作對醫院各部門可能產生的影響。
按照方案,4月21日白天進行低壓配電設備試驗工作,晚間18:30至次日2:00分三階段進行高壓配電設備試驗工作。高壓配電設備試驗工作期間進行多次切換電、斷電工作。


21日下午1:30,浙江同盛電力建設有限公司的維檢師傅們進場進行準備并提前做好圍擋工作。

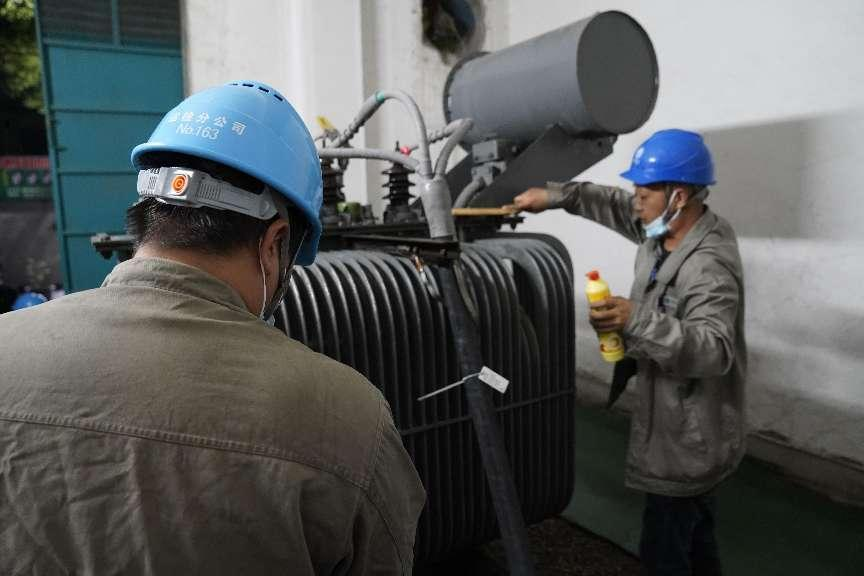

下午2點鐘,配電設備大保養行動正式開始作業。維檢師傅們開始對三組低柜帶電除塵清洗,母線排等螺絲緊固,抽屜柜各活動機構油滑及防銹處理。
作業過程中,維檢師傅發現 630Kva雙電源進線柜,自發電母線排絕緣端子開裂,安排第一次停電時更換。
轉眼間馬上就到18:30,開始準備高壓配電設備清洗和電試工作,主要分為三個階段,分別對630Kva,800Kva,1250Kva三組高壓配電設備進行清洗和電試工作。

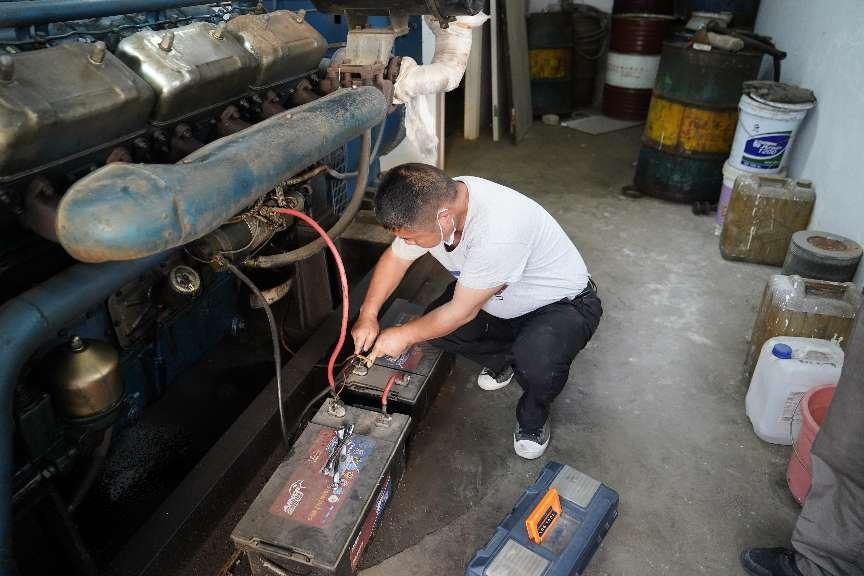

由于第一階段630Kva配電設備影響到全院大部分的照明設備,需要將市電切換到自發電,由發電機組提供電源。電工組師傅提前到發電機房檢查發電機。


18:35準時停電,維檢師傅立刻對630Kva雙電源進線柜,自發電母線排損壞的絕緣端子進行更換。18:43更換完畢,發電機送電,僅僅用時8分鐘,電力恢復供電。

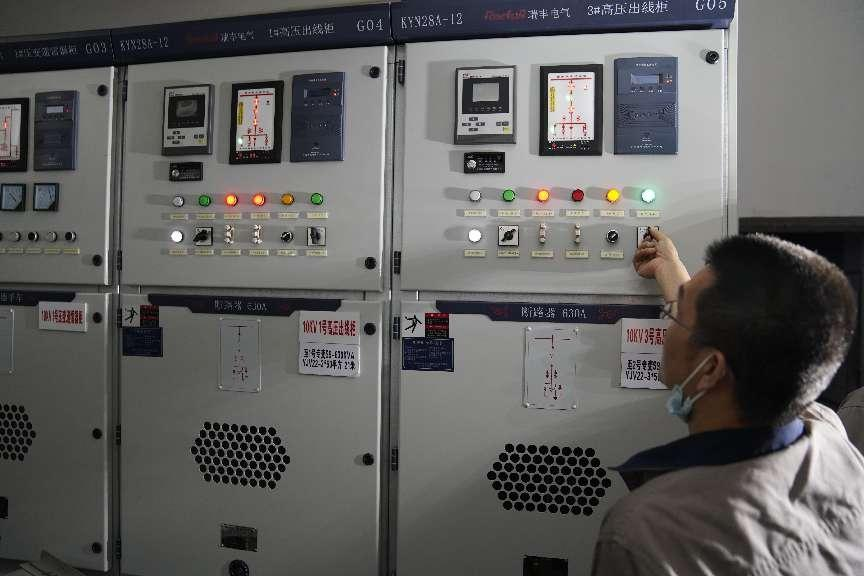

20:30準時開始第二階段800kva配電柜的檢修維保工作,將自發電切換回市電。
在同盛維檢和電工組師傅們專業高效的工作,以及大樓管理處、信息部、醫學裝備部、保安部、護理部等各部門的緊密配合下,本次配電設備預防性試驗檢測工作圓滿完成,為電力設備安全運行提供堅實的保障。
